平成19年2月13日
報道関係各位

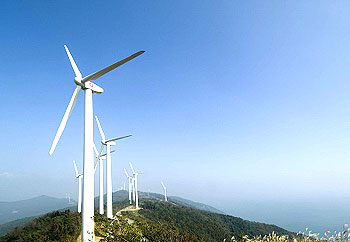

自然エネルギーの活用比率を高める環境配慮型事業愛媛県佐田岬半島で風力発電所を竣工します~地球温暖化防止のための事業に積極的に取り組みます~ |

大和ハウス工業株式会社(本社:大阪市、社長:村上健治)は、平成19年2月17日(土)四国 愛媛県伊方町(佐田岬半島)において、石油の代替エネルギーである風力を利用した発電システムである風力発電機9基の建設を完了し、竣工を迎えます。
風力発電の運営・管理は、当社100%の子会社である大和エネルギー株式会社(本社:大阪市、社長:松嶋秀和)が行います。
現在、石油などの化石燃料の枯渇や、温室効果ガスの増加による地球温暖化が深刻な問題となっています。わが国では、2005年2月に発効した「京都議定書」により、温室効果ガスを2008年から2012年の目標期間に1990年比で6%削減する義務があります。
このような状況のもと、大和ハウスグループでは、温室効果ガスの9割を占めるCO2の排出量削減に向け「環境行動計画2005」を策定し、地球温暖化防止に向けた積極的な取り組みを行ってきました。
そしてこのたび、地球環境に優しく、クリーンエネルギーとして注目されている風力発電事業に参入することになりました。愛媛県の佐田岬半島に風力発電機9基(1基あたり1,000kW)を建設し、風力による売電事業に取り組みます。
~一般家庭の年間電力消費量の約6,500世帯分に相当します~
2. 温室効果ガスを約1万t-C02/年間削減します
~石油ドラム缶に換算して約33,500本分に相当します~
~杉林のCO2吸収量に換算して約800ha分に相当します~
地球温暖化防止についても、環境活動の重点テーマとして位置づけ、太陽光、風力、地熱等の新エネルギーの利用に積極的に取り組んできました。
そして今回、風力発電所を自ら建設し、地球温暖化防止の一助となる自然エネルギーを利用した発電事業を開始することになりました。
●当社の自然エネルギー活用事例
- 沖縄残波岬ロイヤルホテルでの600kW風力発電機1基の導入。(2000年10月)
- 能登ロイヤルホテルでの10kW太陽光発電、600kW風力発電機2基の導入。
(太陽光発電:2000年12月、風力発電機:2001年3月) - 三重工場での60kW太陽光発電の導入。(2001年2月)
- 10kW風力発電機「風流鯨(かぜながすくじら)」の開発、発売。(2005年10月)
- 大和ハウス大阪ビルでの太陽光・風力ハイブリッド発電システムの導入。(2005年12月)
- 東北工場での地熱・太陽光・風などを利用した空調換気システムの導入。(2006年10月)
※1: 2007年1月末現在、ロイヤルシティ佐田岬リゾートの全区画数は193区画です。
また、石油火力発電所での発電と比べた場合、石油に換算するとドラム缶約33,500本/年分(200ℓ/缶)に相当。杉林のCO2吸収量に換算すると、約800ha※2分に相当します。化石燃料を使用せずに自然に優しいエネルギーを利用して発電しています。
※2: 杉の木(50年生)1本の吸収量(14kg-CO2/年・本)に換算し、且つ895本/haで計算。(出典:林野庁HP)
設計・施工の再確認及び現場点検の結果「安全性に問題がない」ことを確認し、1月18日に伊方町に報告しました。
※3: 環境影響評価。大規模開発事業等による環境への影響を事前に調査し、予測、評価を行う手続きを指す。1997年に環境影響評価法の制定により、各地方自治体においても条例による独自の環境影響評価制度を定められている。
※4: 独立行政法人 新エネルギー・産業技術総合開発機構が策定する風力発電開発における環境アセスメント。
| 名称 | : | 佐田岬風力発電所 |
| 設置場所 | : | 愛媛県西宇和郡伊方町志津字水本903-2他(佐田岬半島) |
| 総事業費 | : | 約19億円 |
| 最大出力 | : | 9,000kW(1,000kW×9基) |
| タワー高さ | : | 68m(標準タワー高さ) |
| 発電開始風速 | : | 3m/s(10分間平均) |
| 翼材質 | : | GFRP(ガラス繊維強化プラスチック) |
| 年間発電量(計画) | : | 29,000MWh/年 (一般家庭の年間電力消費量の約6,500世帯分に相当) |
| CO2排出削減量(計画) | : | 10,433t-CO2/年 (全社の事業活動における排出量の約3.5%に相当) |
| 売電先 | : | 四国電力株式会社 |
| 運営管理委託先 | : | 大和エネルギー株式会社 |
| 平成17年5月 | 経済産業省 新エネルギー事業者支援対策事業申請 |
| 平成17年12月 | 経済産業省より事業認定 造成工事着手 |
| 平成18年4月 | 施設建設工事着手 |
| 平成18年9月 | 風車現地搬入組立開始 |
| 平成18年10月 | 風車設置完了 試運転開始 |
| 平成18年12月 | 四国電力に売電開始 |
| 平成19年2月 | 竣工 |
以上
